大美青蘭
來源:青蘭高速項目部 作者:劉傳剛
發布時間:2020-09-26
九月的青蘭,秋高氣爽。
九月的青蘭,碩果累累。
經歷寒冬酷暑,時間潑墨出一幅多彩的圖畫,一個大美的青蘭。
作為國家重點工程,作為我省“十三五”交通建設通車項目之一,青蘭項目部施工的青蘭萊泰二標段全長13.43公里,路基挖方270.9萬m3,填方292.8萬m3,瀝青面層46.52萬㎡,大橋497.2m/3座,中橋330.24m/6座,主線橋96.4m/1座,分離立交1152.59m/4座,天橋345.6m/4座,匝道橋88.08m/2座,通道13道,涵洞18道,服務區1處。在一年半的時間里,能否在保證質量、安全的前提下完成如此大的工程量,這是青蘭項目部全體人員必須回答的一個問題。
青蘭,無時無刻不在為更好地回答這個問題而努力著。
闖出來的譽美青蘭
2019年4月29日,現在想來,不過是眨眼之間。一支臨時組建的僅有40多人團隊,一座破敗失修已久的院落,一條畫在藍圖上13公里的高速路,還有一個未知的開始。團隊成員,或是從各項目緊急抽調,或是剛剛?cè)肼毜男氯耍媲暗囊磺卸际切碌?,新的面孔,新的團隊,新的血液,新的戰場,艱巨的任務。能不能?行不行?外界各種質疑聲、唏噓聲更是紛至沓來,不絕于耳。所有的人心中都打了一個問號。
但行好事,莫問西東。這支40余人的團隊在質疑聲中保持了高度的統一和自信。不分領導員工,不論老將新兵,不分職級崗位,來不及熟悉,來不及磨合,全部撲下身,擼起袖,一頭扎進工作里,從項目部駐地建設到現場征遷,從清表測量到圖紙會審交底,所有的準備工作都在以最短的時間熟悉,以最快的速度落地,每個人都上緊了發條。
第二天,交樁完成。
第五天,預制場整平場地,全線第一臺機械設備正式進場。
第七天,圖紙會審。
第十天,開鉆。青蘭萊泰正式開工。
第十五天,一個窗明幾凈,綠樹環繞,水電網齊全,食宿辦公完善的項目部駐地,在有魯中特色的紅藍輝映下,格外引人注目。
第十六天,山東高速集團視察施工現場和項目駐地,高度評價了魯中速度、青蘭速度。青蘭露出了久違的笑容:我們,能行。
跑出來的駿馬,拼出來的兵。以后的日子里,這支團隊在磨合中配合,在配合中磨合,逐漸展露風采,領跑全線,成為一支“招之即來,來之能戰,戰之能勝”的團隊,用實力回應了來自外界的質疑,贏得了各界的認可,也贏得了屬于自己的榮譽。
沒有等來的輝煌,只有闖出來的美麗。美麗的背后,是日復一日的付出,是功成在我的堅守。從進場至今,放棄假期,放棄團聚,已是司空見慣。白加黑,雨加晴,只是家常便飯。夏日炎炎,置身于無處躲藏的高溫,任憑驕陽曬黑了臉頰,汗水一次次濕透衣背。冬風烈烈,室外滴水成冰,寒冷侵肌,每個人都逐漸適應了有淚自己擦,有苦自己抗的生活,習慣了把肩膀和笑臉交給同事和戰友,把“好消息”“沒問題”“別擔心”交給父母妻兒,唯獨把遺憾留給了自己,還有一個又一個不斷刷新的記錄。
跑出來的華美青蘭
在前進的路上,青蘭注定要付出更多。

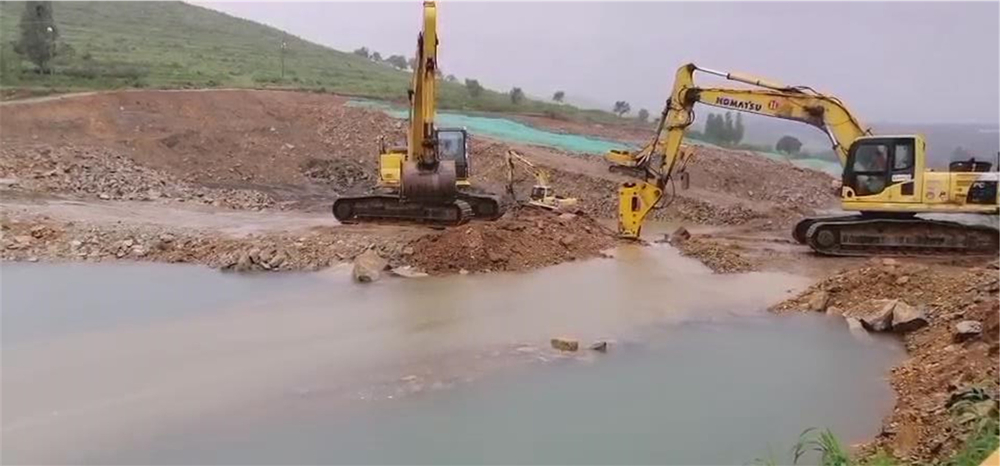

2019年8月,生產逐步轉入正軌,所有人開始摩拳擦掌,準備大干一番。不料“利奇馬”突然來襲,大風裹挾著暴雨,讓現場所有的隊伍、機械停擺。青蘭項目部人員嚴陣以待,全力以赴做好安全防范工作。頂風冒雨,趟泥涉水,不放過一處隱患和險情,確保了項目安全度汛,把損失降到了最低?,F(xiàn)場不能干,內業抓緊干。全體人員自發組織起來,整理、完善各類內業資料,伴著風吹雨打,常常是加班到深夜依然忘我。
2020年,突發的新冠疫情再次打亂了項目部的安排和部署。項目部管理班子正月初三緊急組織節后復工生產調度,詳細謀劃現場疫情防控和項目復工生產。正月初七,首批項目管理人員經過層層檢查、測溫,返回青蘭。彼時,偌大的院落,只有十幾個人。外部道路封閉,飲食難進,項目部儼然一座孤島。面對復工的申請,一遍遍被退回;返程的同事,一次次被勸回,十幾個人只能繼續申請,繼續等待。
開工申請終于通過,每一個人都?xì)g呼雀躍,開始吹響“奮戰兩個一百天,決勝青蘭攻堅戰”的號角。
我們要與時間賽跑!

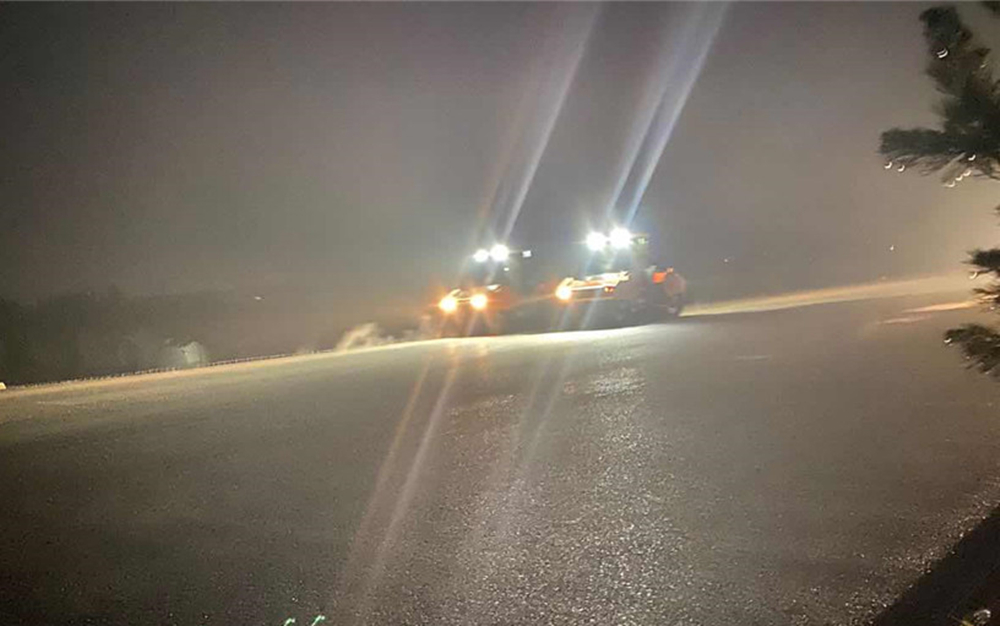

號令之下,所有人員特靠前指揮,提前謀劃,想盡一切辦法,采取一切能采取的措施,實現了流水作業實現無縫銜接,平行作業齊頭并進,不斷創造“魯中速度”,不斷刷新“青蘭效率”:
首段路緣石安裝,首片T梁生產,首段瀝青碎石上基層,首段瀝青路面下面層、中面層、上面層……
產值突破50%、60%、70%、80%、90%……
青蘭,留下一串華美的身影。
我們,跑贏了時間 !
干出來的壯美青蘭

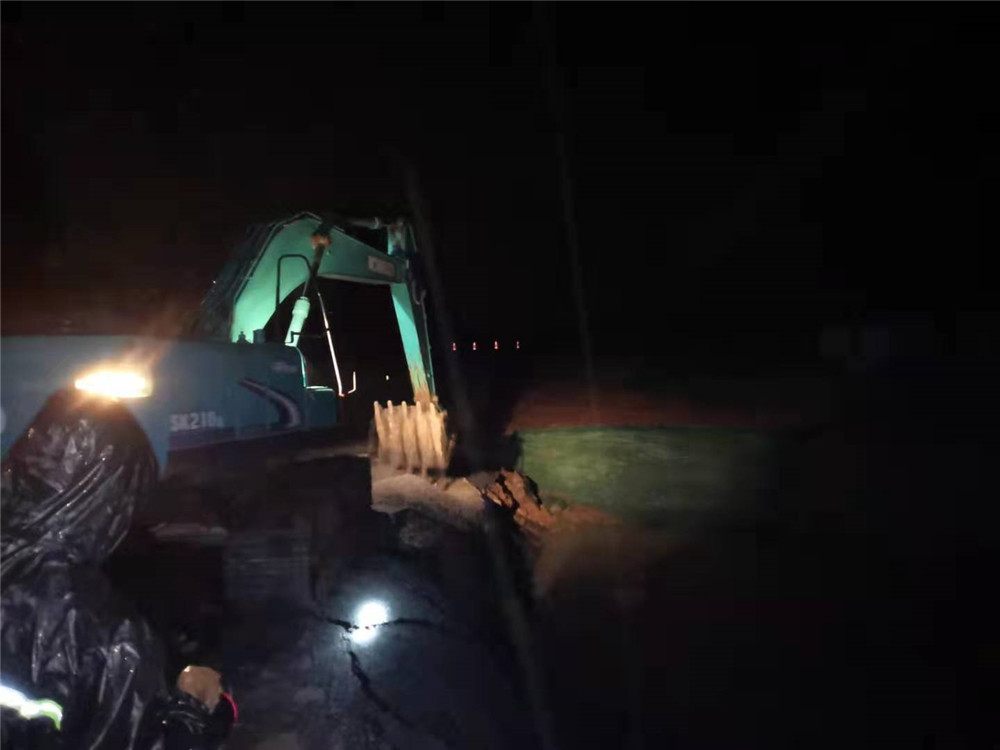

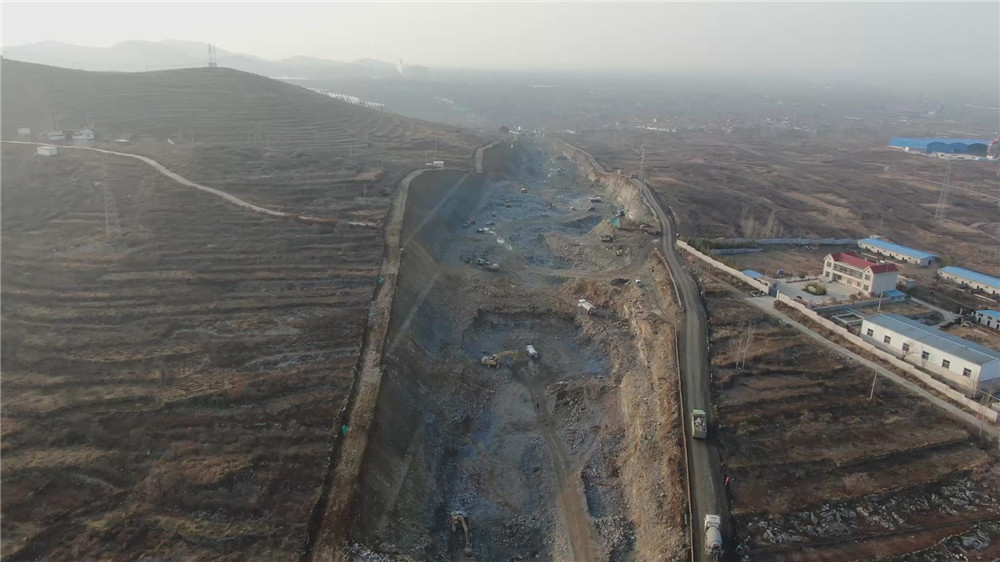

工期緊,任務重,是青蘭項目最大的特點。為超趕工期,項目部投入了大量的人力、物力和機械,最多時全線800多人,200余臺組機械同時施工,可以說是點多面廣,人員、機械多,平行、交叉作業多,高空作業多,大挖方大基坑多。挖方最大一處長1公里,最深34米,120萬方。開挖之初,項目部遭到附近村莊的強烈抵制,堵路、阻工、上訪,不斷制造摩擦,爆破方案被迫擱淺改為機械開挖。項目部動用機械一點一點鑿,一米一米挖,鑿一點就少一點,挖一米就少一米,直到2020年1月1日才開始恢復爆破施工。此時項目部進場已經整整6個月的時間。6個月后,隨著最后一次爆破,該處120萬方挖方才得以完成。

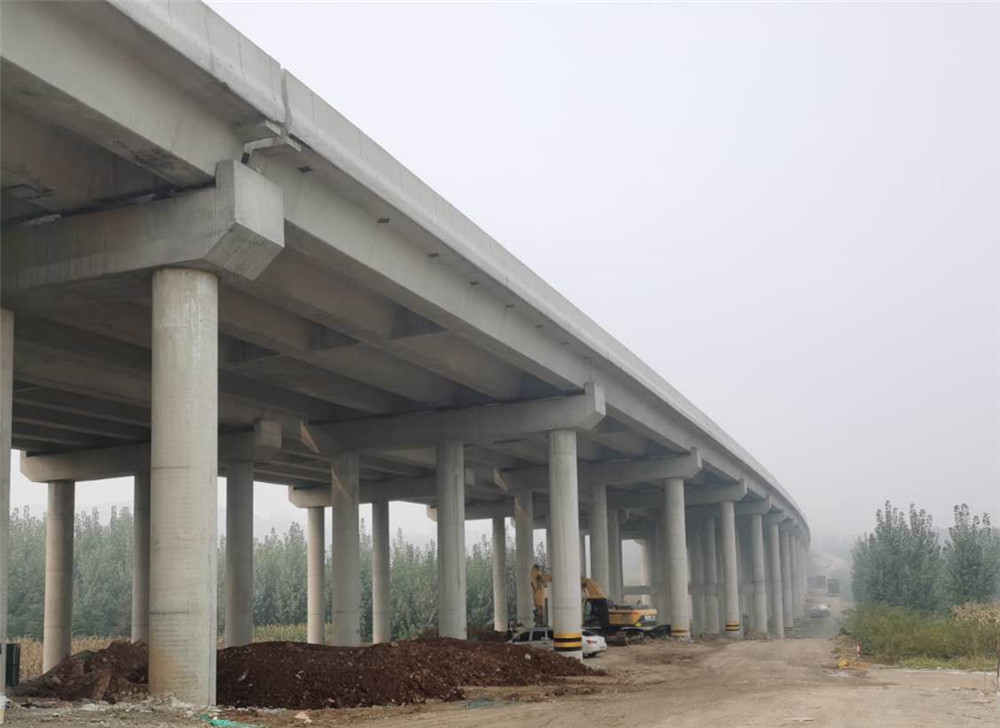

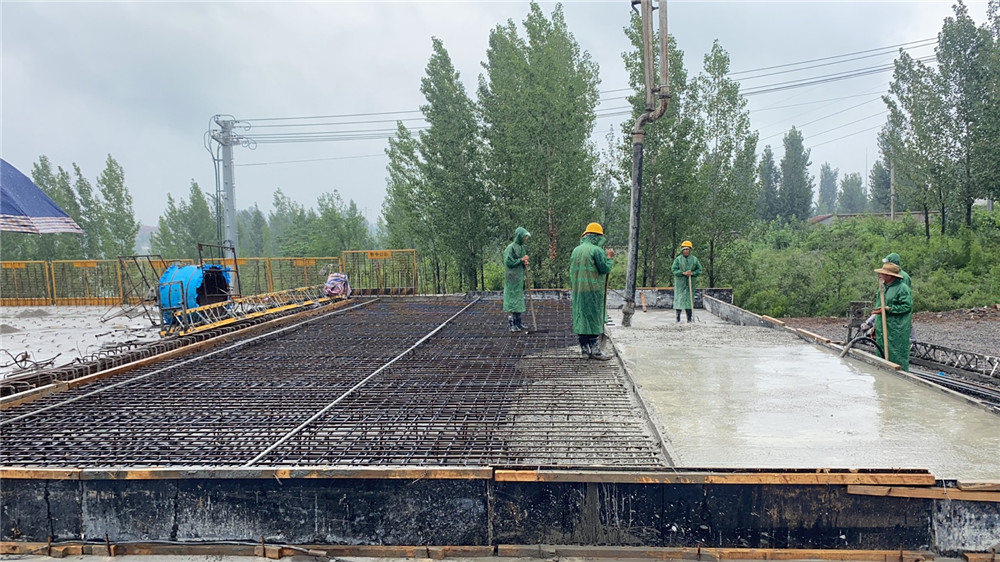

青蘭項目橫跨瓦日鐵路,共設計50米T梁梁48片,每 個重約210噸,預制、養生、運輸、吊裝等一系列難題擺在項目部面前。集體的智慧再次迸發出迷人的光芒。項目部經多次討論,反復認證,在距離鐵路最近的主路上建起了T梁廠,就近預制、運輸、安裝,成功解決了這一系列問題。

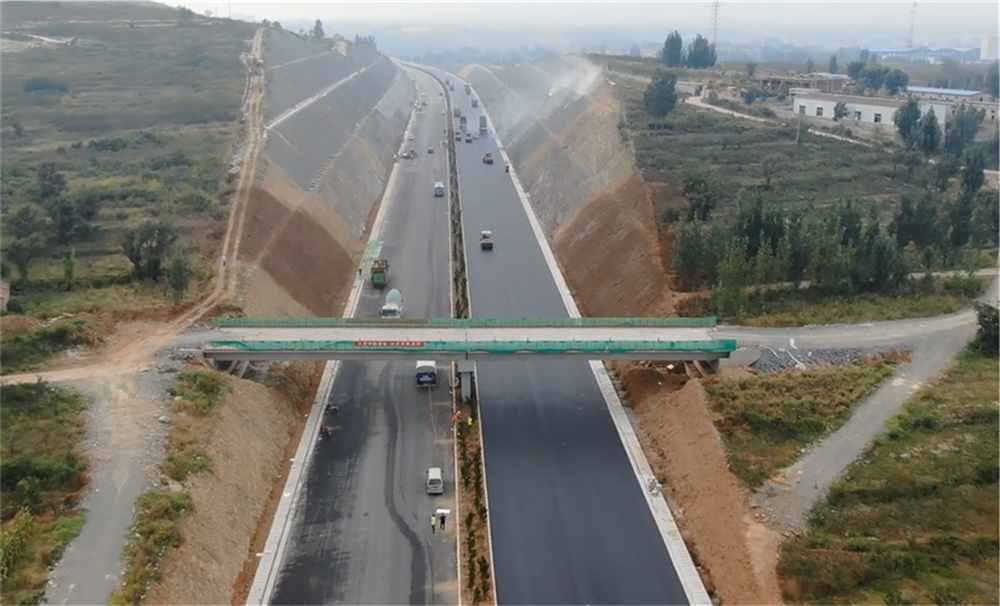

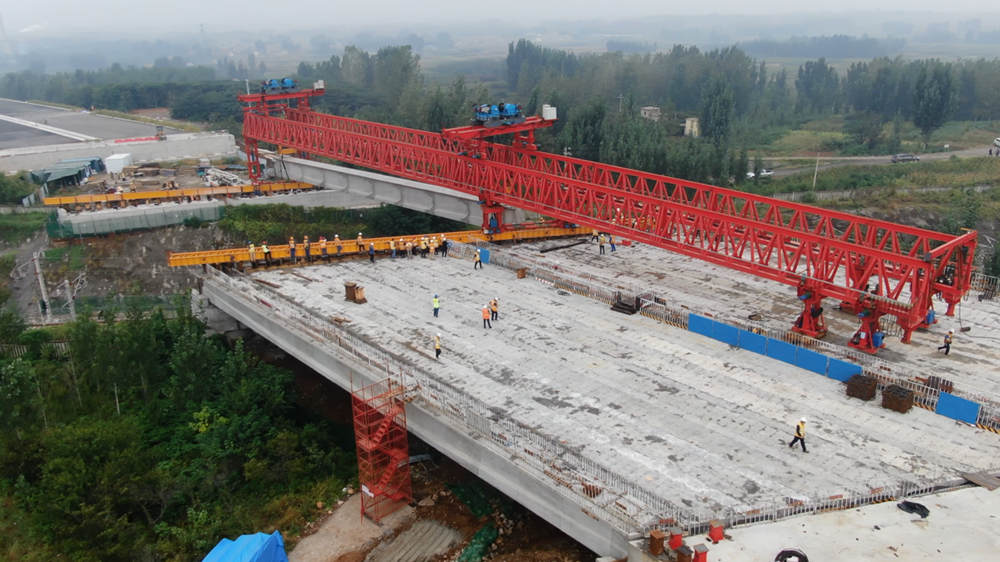

2020年8月26日12:00,SH-JQJ410-40A3步履式架橋機緩緩升降,瓦日鐵路橋右幅1-3T梁順利落梁就位成功,正式拉開了鐵路橋50米T梁安裝的序幕,制約項目的最后一個關鍵點進入了攻堅沖刺階段。
俯瞰青蘭,我們與其說贊嘆青蘭之壯美,不如說,是青蘭項目部從上到下的責任感、使命感、榮譽感,使整個團隊有了攻堅克難的信心和勇氣。
用心筑起來的精美青蘭
百年大計,質量第一。質量是工程的生命,何嘗不是一個企業、一個建設團隊的生命。項目部從學習施工圖紙和施工規范抓起,要求上至總工,下至技術員,都要敬畏圖紙,敬畏規范,要對照規范,對照圖紙,對照合同條件,對照現場,一個點一個點地抓,一個環節一個環節地?fù)?,不為質量留下任何隱患。

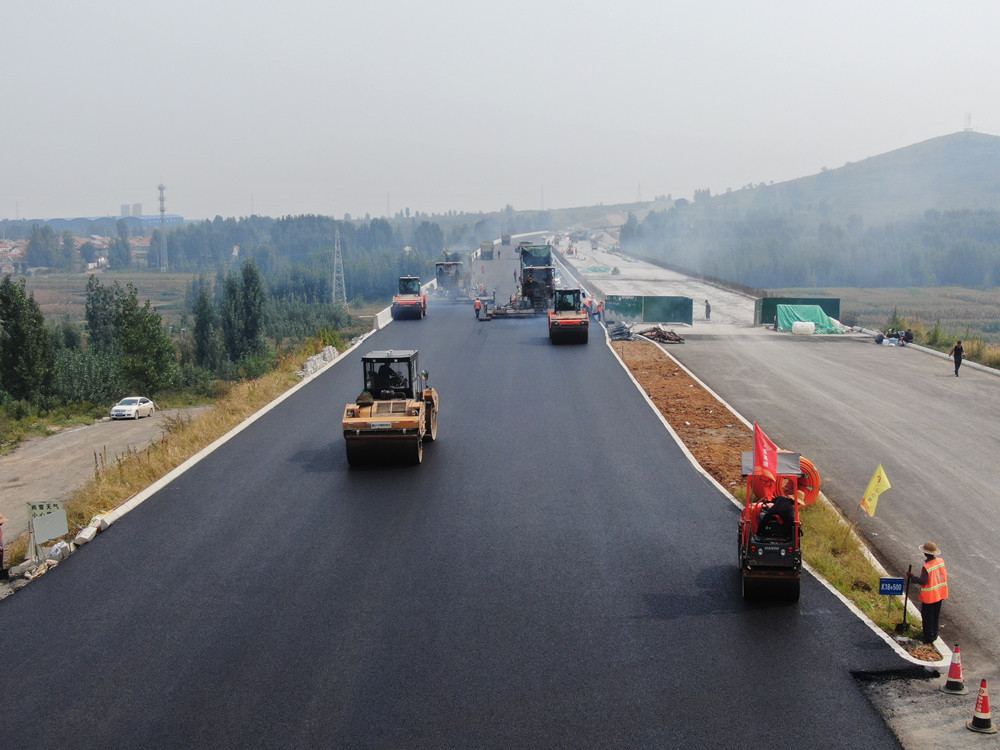

2020年,路面施工是整個工程的重中之重。項目部先后召開路面水穩基層、瀝青面層施工技術交底和首件施工經驗總結,有效改進和提升路面工程施工質量,不斷提升中央分隔帶附屬和路緣石安裝標準。嚴格落實路面基層透層油養生工藝,加強路面施工上路口交通管控,有效控制道路基層、面層交叉污染頑疾。
如果說,青蘭品質有什么訣竅的話,無他,唯用心耳。
畫出來的秀美青蘭
青蘭,在項目部眼里,不僅要建一條品質路,更要建一條景觀路、美麗路。

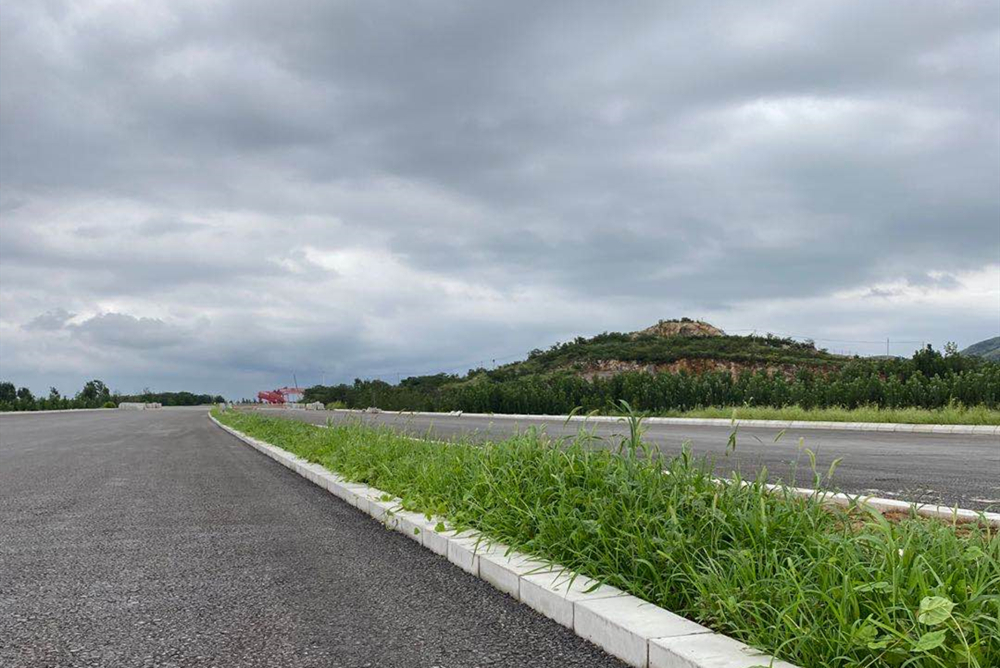

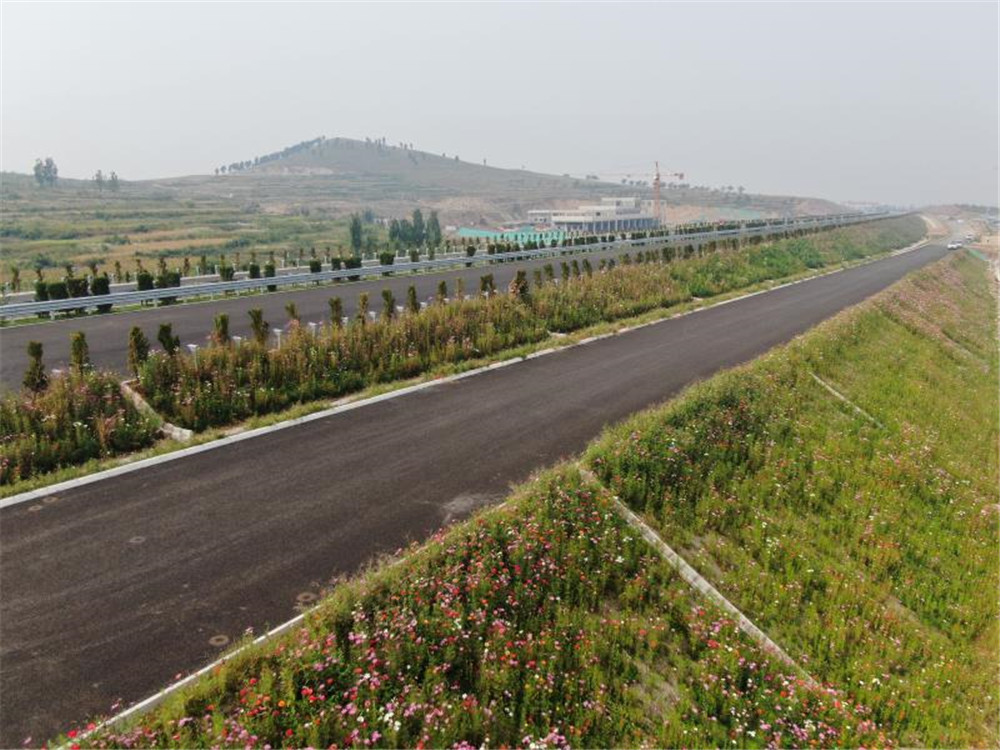

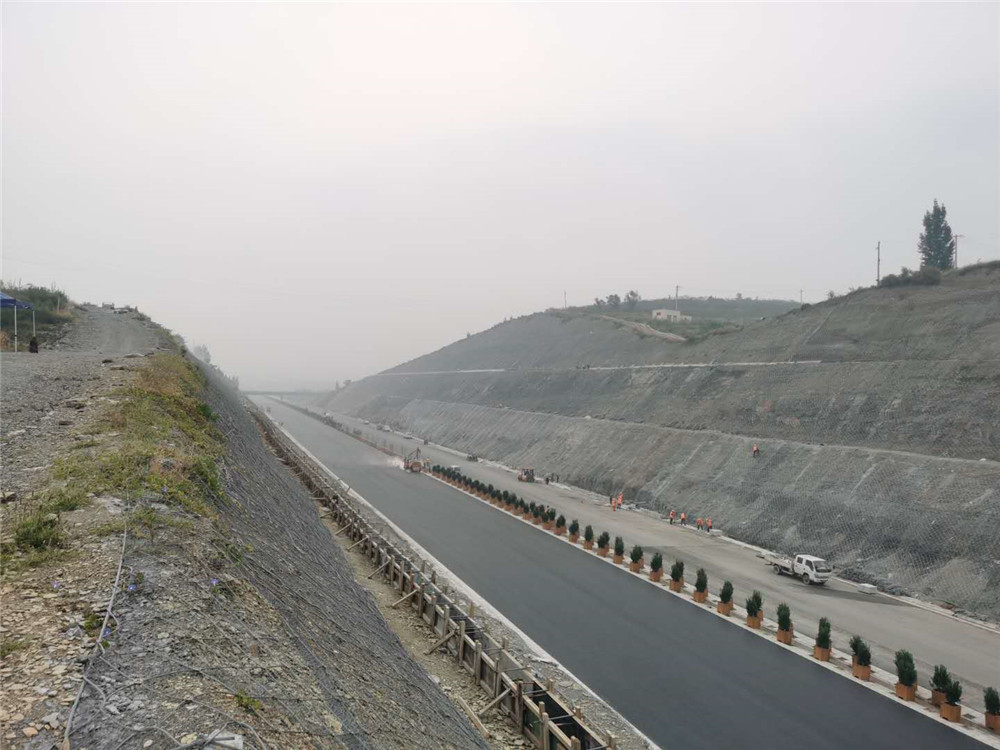

項目填方路段護坡原設計為拱形骨架護坡、漿砌片石護坡、植草防護、空心六棱塊防護四種形式。其中,拱形骨架在預制場進行加工預制,然后運至施工現場,再行安裝施工,整個過程需要半個月左右,而且受雨季施工影響,對于嚴峻的工期來講,這影響是巨大的。經過多方考察,項目部選用植物纖維毯施工,只需兩三天就能全部完成。采用冷季型和暖季型草搭配,草種發芽率高,生長速度快,半個月即可以鋪滿邊坡。通過在汶河路-石門中橋右側填方段進行試驗段施工后,已全面鋪開,目前,共完成施工40000余平方米,植草4.5萬平方米,種植各類綠化植物4萬余株。

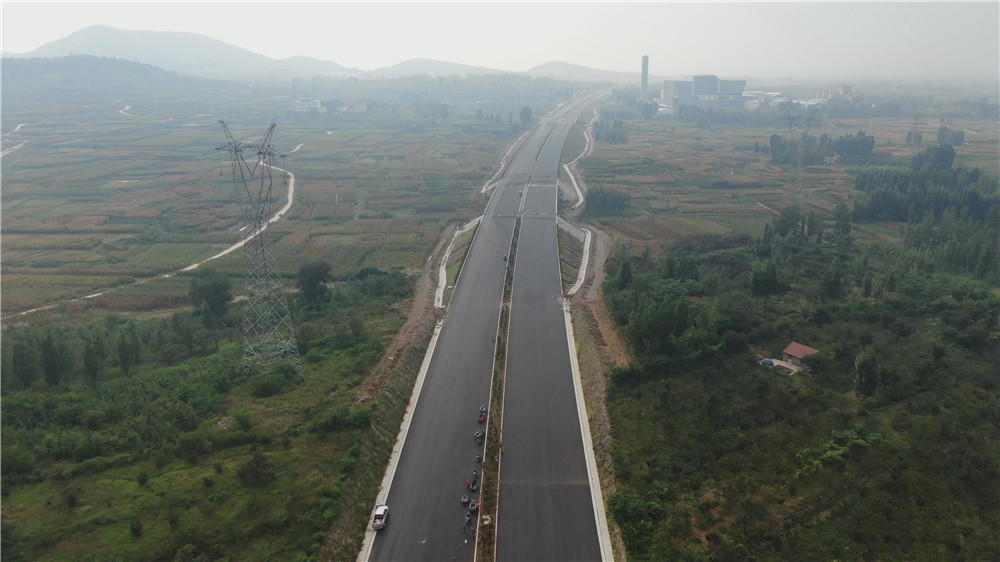

如今,驅車青蘭工地,一馬平川,綠樹紅花,妖嬈如畫。
星光不問趕路人,時光不負有心人。
一路走來,我們沐風櫛雨,砥礪前行,嘗遍了辛酸痛苦,經歷過掙扎彷徨,但我們沒有放棄每一次的努力和嘗試。我們有信心、恒心和決心,定能到達別人到不了的地方。
九月的青蘭,碩果累累。
經歷寒冬酷暑,時間潑墨出一幅多彩的圖畫,一個大美的青蘭。
作為國家重點工程,作為我省“十三五”交通建設通車項目之一,青蘭項目部施工的青蘭萊泰二標段全長13.43公里,路基挖方270.9萬m3,填方292.8萬m3,瀝青面層46.52萬㎡,大橋497.2m/3座,中橋330.24m/6座,主線橋96.4m/1座,分離立交1152.59m/4座,天橋345.6m/4座,匝道橋88.08m/2座,通道13道,涵洞18道,服務區1處。在一年半的時間里,能否在保證質量、安全的前提下完成如此大的工程量,這是青蘭項目部全體人員必須回答的一個問題。
青蘭,無時無刻不在為更好地回答這個問題而努力著。


2019年4月29日,現在想來,不過是眨眼之間。一支臨時組建的僅有40多人團隊,一座破敗失修已久的院落,一條畫在藍圖上13公里的高速路,還有一個未知的開始。團隊成員,或是從各項目緊急抽調,或是剛剛?cè)肼毜男氯耍媲暗囊磺卸际切碌?,新的面孔,新的團隊,新的血液,新的戰場,艱巨的任務。能不能?行不行?外界各種質疑聲、唏噓聲更是紛至沓來,不絕于耳。所有的人心中都打了一個問號。
但行好事,莫問西東。這支40余人的團隊在質疑聲中保持了高度的統一和自信。不分領導員工,不論老將新兵,不分職級崗位,來不及熟悉,來不及磨合,全部撲下身,擼起袖,一頭扎進工作里,從項目部駐地建設到現場征遷,從清表測量到圖紙會審交底,所有的準備工作都在以最短的時間熟悉,以最快的速度落地,每個人都上緊了發條。
第二天,交樁完成。
第五天,預制場整平場地,全線第一臺機械設備正式進場。
第七天,圖紙會審。
第十天,開鉆。青蘭萊泰正式開工。
第十五天,一個窗明幾凈,綠樹環繞,水電網齊全,食宿辦公完善的項目部駐地,在有魯中特色的紅藍輝映下,格外引人注目。
第十六天,山東高速集團視察施工現場和項目駐地,高度評價了魯中速度、青蘭速度。青蘭露出了久違的笑容:我們,能行。

沒有等來的輝煌,只有闖出來的美麗。美麗的背后,是日復一日的付出,是功成在我的堅守。從進場至今,放棄假期,放棄團聚,已是司空見慣。白加黑,雨加晴,只是家常便飯。夏日炎炎,置身于無處躲藏的高溫,任憑驕陽曬黑了臉頰,汗水一次次濕透衣背。冬風烈烈,室外滴水成冰,寒冷侵肌,每個人都逐漸適應了有淚自己擦,有苦自己抗的生活,習慣了把肩膀和笑臉交給同事和戰友,把“好消息”“沒問題”“別擔心”交給父母妻兒,唯獨把遺憾留給了自己,還有一個又一個不斷刷新的記錄。



在前進的路上,青蘭注定要付出更多。
2019年8月,生產逐步轉入正軌,所有人開始摩拳擦掌,準備大干一番。不料“利奇馬”突然來襲,大風裹挾著暴雨,讓現場所有的隊伍、機械停擺。青蘭項目部人員嚴陣以待,全力以赴做好安全防范工作。頂風冒雨,趟泥涉水,不放過一處隱患和險情,確保了項目安全度汛,把損失降到了最低?,F(xiàn)場不能干,內業抓緊干。全體人員自發組織起來,整理、完善各類內業資料,伴著風吹雨打,常常是加班到深夜依然忘我。


開工申請終于通過,每一個人都?xì)g呼雀躍,開始吹響“奮戰兩個一百天,決勝青蘭攻堅戰”的號角。
我們要與時間賽跑!
號令之下,所有人員特靠前指揮,提前謀劃,想盡一切辦法,采取一切能采取的措施,實現了流水作業實現無縫銜接,平行作業齊頭并進,不斷創造“魯中速度”,不斷刷新“青蘭效率”:
首段路緣石安裝,首片T梁生產,首段瀝青碎石上基層,首段瀝青路面下面層、中面層、上面層……
產值突破50%、60%、70%、80%、90%……
青蘭,留下一串華美的身影。
我們,跑贏了時間 !

工期緊,任務重,是青蘭項目最大的特點。為超趕工期,項目部投入了大量的人力、物力和機械,最多時全線800多人,200余臺組機械同時施工,可以說是點多面廣,人員、機械多,平行、交叉作業多,高空作業多,大挖方大基坑多。挖方最大一處長1公里,最深34米,120萬方。開挖之初,項目部遭到附近村莊的強烈抵制,堵路、阻工、上訪,不斷制造摩擦,爆破方案被迫擱淺改為機械開挖。項目部動用機械一點一點鑿,一米一米挖,鑿一點就少一點,挖一米就少一米,直到2020年1月1日才開始恢復爆破施工。此時項目部進場已經整整6個月的時間。6個月后,隨著最后一次爆破,該處120萬方挖方才得以完成。


2020年8月26日12:00,SH-JQJ410-40A3步履式架橋機緩緩升降,瓦日鐵路橋右幅1-3T梁順利落梁就位成功,正式拉開了鐵路橋50米T梁安裝的序幕,制約項目的最后一個關鍵點進入了攻堅沖刺階段。
俯瞰青蘭,我們與其說贊嘆青蘭之壯美,不如說,是青蘭項目部從上到下的責任感、使命感、榮譽感,使整個團隊有了攻堅克難的信心和勇氣。


百年大計,質量第一。質量是工程的生命,何嘗不是一個企業、一個建設團隊的生命。項目部從學習施工圖紙和施工規范抓起,要求上至總工,下至技術員,都要敬畏圖紙,敬畏規范,要對照規范,對照圖紙,對照合同條件,對照現場,一個點一個點地抓,一個環節一個環節地?fù)?,不為質量留下任何隱患。
2020年,路面施工是整個工程的重中之重。項目部先后召開路面水穩基層、瀝青面層施工技術交底和首件施工經驗總結,有效改進和提升路面工程施工質量,不斷提升中央分隔帶附屬和路緣石安裝標準。嚴格落實路面基層透層油養生工藝,加強路面施工上路口交通管控,有效控制道路基層、面層交叉污染頑疾。
如果說,青蘭品質有什么訣竅的話,無他,唯用心耳。


青蘭,在項目部眼里,不僅要建一條品質路,更要建一條景觀路、美麗路。
項目填方路段護坡原設計為拱形骨架護坡、漿砌片石護坡、植草防護、空心六棱塊防護四種形式。其中,拱形骨架在預制場進行加工預制,然后運至施工現場,再行安裝施工,整個過程需要半個月左右,而且受雨季施工影響,對于嚴峻的工期來講,這影響是巨大的。經過多方考察,項目部選用植物纖維毯施工,只需兩三天就能全部完成。采用冷季型和暖季型草搭配,草種發芽率高,生長速度快,半個月即可以鋪滿邊坡。通過在汶河路-石門中橋右側填方段進行試驗段施工后,已全面鋪開,目前,共完成施工40000余平方米,植草4.5萬平方米,種植各類綠化植物4萬余株。
如今,驅車青蘭工地,一馬平川,綠樹紅花,妖嬈如畫。



一路走來,我們沐風櫛雨,砥礪前行,嘗遍了辛酸痛苦,經歷過掙扎彷徨,但我們沒有放棄每一次的努力和嘗試。我們有信心、恒心和決心,定能到達別人到不了的地方。
