雙魯立交工程施工紀實
來源:第一工程公司 作者:管理員
發布時間:2020-04-07
2020年,歲在庚子,注定是不平凡的一年。
一場突如其來的新冠病毒疫情,讓我們沉寂;一群義無反顧不怕犧牲的援漢逆行者,讓我們感動;責任在肩,一個必須完成的使命,讓雙魯項目部一班人在肆虐的疫情中早早踏上了返工的路程。
2020年2月1日,正月初八,項目部主要管理人員全部到崗,并迅速投入到疫情防控和復工復產的戰斗中。
防疫復工兩不誤 全面保障通車任務
戰“疫”一線,面對項目人員居住地分散的問題,我們始終把防控當作第一要務,精簡上班人員,所有已上班人員親力親為,確保各項工作正常運行。在疫情防控力度不松懈、不打折的同時,項目部積極與業主、質監站、總監處進行溝通,按照復工復產要求制定周密詳細的疫情防控與復工驗收方案,對項目進行全面排查、全面消毒、全面防護,并在現場設置防疫檢測區,按照公司要求實行體溫日報制度和進場人員登記制度。
2月12日,質監站、指揮部及總監處對項目部檢查驗收合格,項目部迅速全力投入到生產任務中。

疫情期間進場體溫檢測
根據年度施工計劃、指揮部要求,項目部制定詳細可行施工計劃,明確了4月底魯泰大道東西向通車,5月底魯山大道南北方向互通的工作目標。
圍繞既定計劃目標,項目部著手組織路基、橋涵、附屬及安全維護共12支施工隊伍進場,全面進行施工。為加快施工進度完成施工節點任務,項目部組織施工隊伍進行兩班作業,24小時不間斷施工,平行作業交叉施工。實行夜間值班制度,確保施工安全。

路基施工

夜間施工搶工期
2月28日,護欄施工隊伍順利進場。
2月29日,制約施工進度的節點工序在共同努力下開始投入施工。
3月2日,通道橋施工步入正軌。
3月4日,石灰土展開施工。

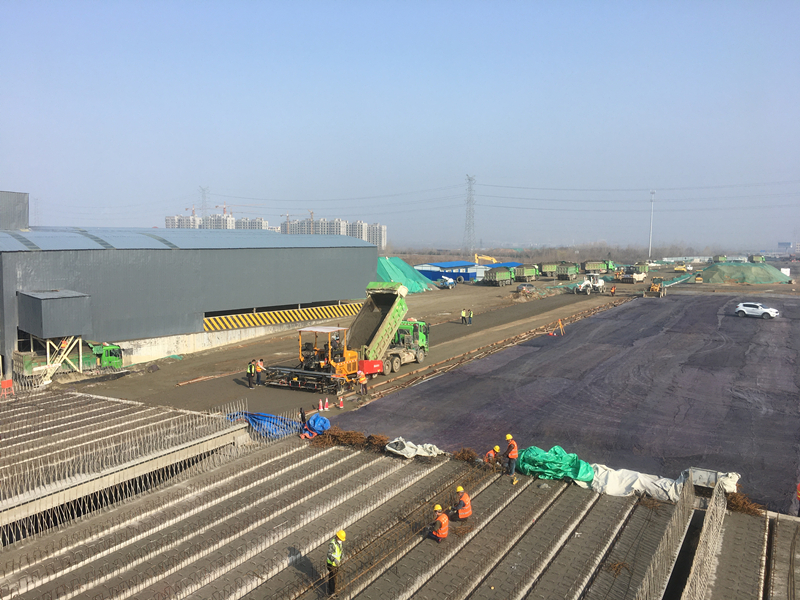

3月5日,水穩施工按計劃步入正軌,截至4月1日節后完成水穩施工4.5萬噸。

萬盛橋及通道橋施工

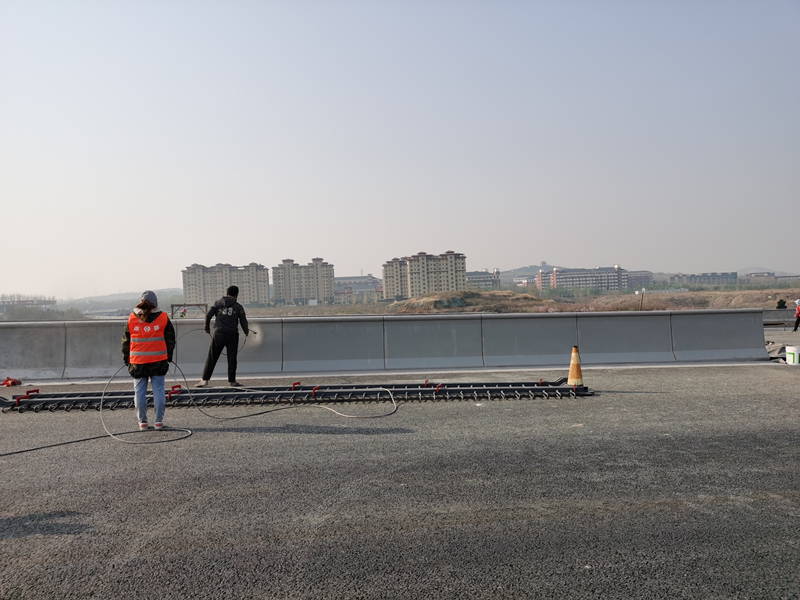

護欄施工及項目部人員自檢

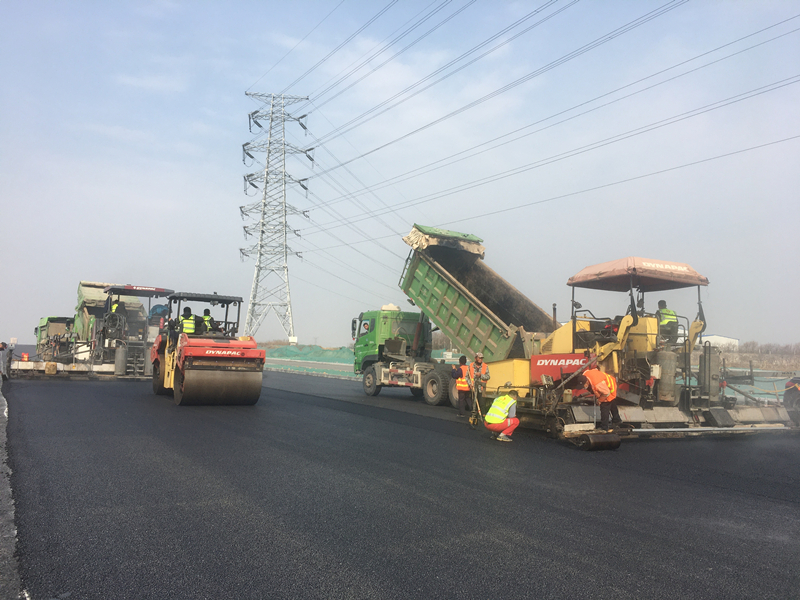

瀝青面層施工

春城無處不飛花。雙魯立交似苜蓿葉輻射東西南北,項目部全體人員干勁依舊,爭分奪秒,與時間賽跑,與疫情抗爭,時刻將安全放在首位,保質量保安全。
陽光總在風雨后,不平凡的2020已經在堅強中啟航,我們將樂觀應對,勇敢擔當,去努力,去創造,順利完成施工任務,為魯中公路錦上添花。
一場突如其來的新冠病毒疫情,讓我們沉寂;一群義無反顧不怕犧牲的援漢逆行者,讓我們感動;責任在肩,一個必須完成的使命,讓雙魯項目部一班人在肆虐的疫情中早早踏上了返工的路程。
2020年2月1日,正月初八,項目部主要管理人員全部到崗,并迅速投入到疫情防控和復工復產的戰斗中。
防疫復工兩不誤 全面保障通車任務
戰“疫”一線,面對項目人員居住地分散的問題,我們始終把防控當作第一要務,精簡上班人員,所有已上班人員親力親為,確保各項工作正常運行。在疫情防控力度不松懈、不打折的同時,項目部積極與業主、質監站、總監處進行溝通,按照復工復產要求制定周密詳細的疫情防控與復工驗收方案,對項目進行全面排查、全面消毒、全面防護,并在現場設置防疫檢測區,按照公司要求實行體溫日報制度和進場人員登記制度。
2月12日,質監站、指揮部及總監處對項目部檢查驗收合格,項目部迅速全力投入到生產任務中。

疫情期間進場體溫檢測

防疫知識宣傳
蹄疾步穩,各項工作壓茬推進根據年度施工計劃、指揮部要求,項目部制定詳細可行施工計劃,明確了4月底魯泰大道東西向通車,5月底魯山大道南北方向互通的工作目標。
圍繞既定計劃目標,項目部著手組織路基、橋涵、附屬及安全維護共12支施工隊伍進場,全面進行施工。為加快施工進度完成施工節點任務,項目部組織施工隊伍進行兩班作業,24小時不間斷施工,平行作業交叉施工。實行夜間值班制度,確保施工安全。
2月10日,完成了水穩材料采購儲備工作,儲備材料2萬噸,為3月5日節后水穩施工打下堅實基礎。
2月12日,項目部順利通過復工驗收,雙魯項目節后正式進行施工,施工隊伍提前進場,進場隊伍5支80人,根據施工計劃迅速投入到緊張的施工中。

路基施工

夜間施工搶工期
2月29日,制約施工進度的節點工序在共同努力下開始投入施工。
3月2日,通道橋施工步入正軌。
3月4日,石灰土展開施工。
3月5日,水穩施工按計劃步入正軌,截至4月1日節后完成水穩施工4.5萬噸。

水穩施工現場

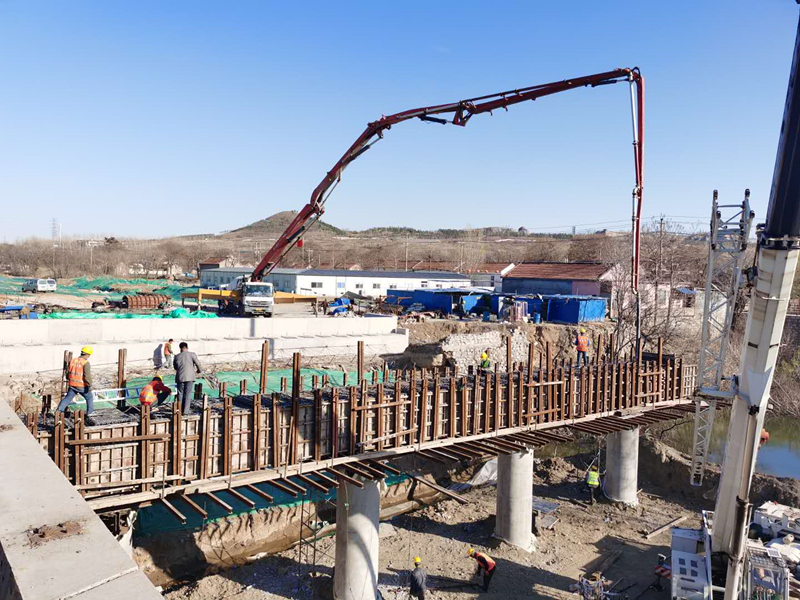

一直制約節點目標的萬盛橋施工,在項目部努力下也順利完成下部結構并具備橋板吊裝條件。4月6日,針對萬盛橋吊裝,項目部組織專家論證評審會并順利通過評審。4月7日,萬盛橋正式開始吊裝,為順利實現4月底東西向通車目標打下了堅實的基礎。
萬盛橋及通道橋施工

護欄施工及項目部人員自檢

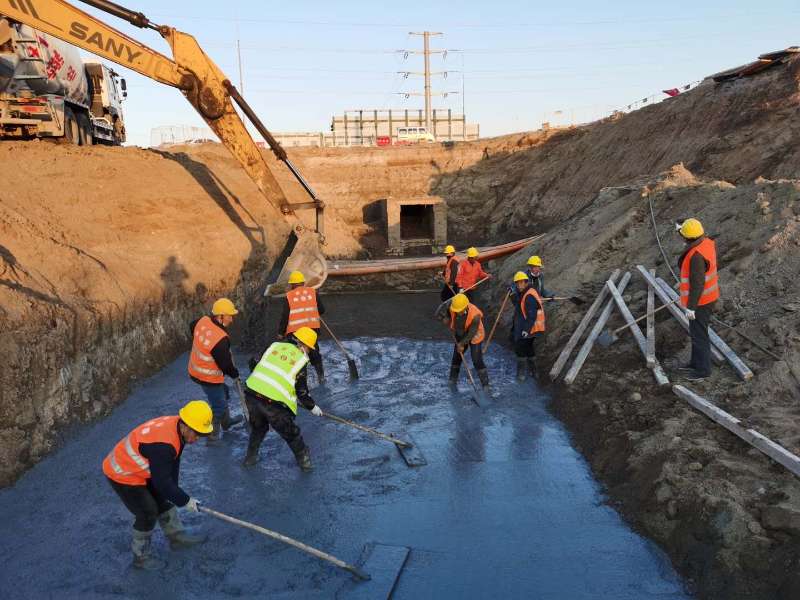

節點工序557蓋板涵基礎施工

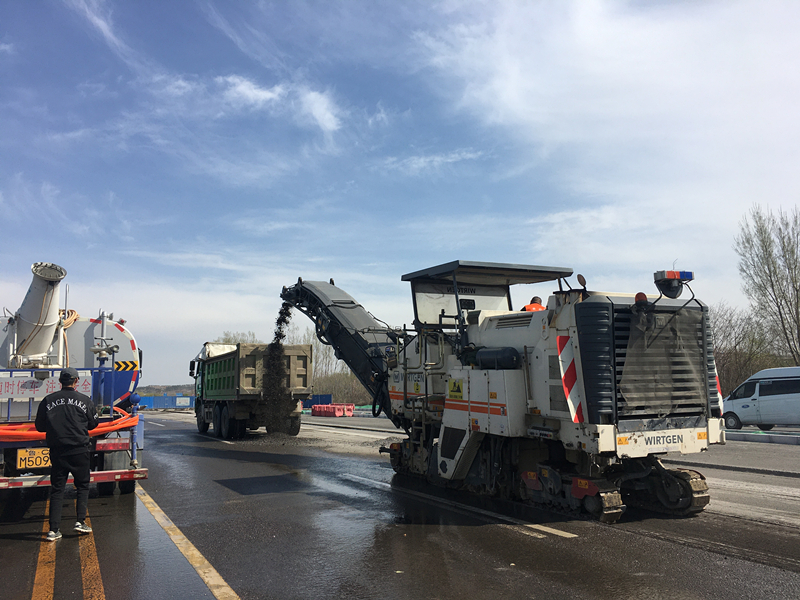

老路面層銑刨
頂住各方壓力,瀝青施工穩步推進。3月22日,主線橋瀝青開始施工,距離通車計劃又近一步。3月24日,順利完成瀝青上面層施工為下一步工序伸縮縫的施工贏得了時間。

瀝青面層施工
陽光總在風雨后,不平凡的2020已經在堅強中啟航,我們將樂觀應對,勇敢擔當,去努力,去創造,順利完成施工任務,為魯中公路錦上添花。
